密肋梁空心楼盖作为一种新的结构型式,以其良好的结构受力、无梁形式的高大空间、良好的保温隔音效果等特点受到广泛应用及好评,相比于传统的钢筋混凝土梁板结构楼盖,密肋梁空心楼盖更适合于教学楼、图书馆、医院、会议中心等大跨度柱网结构。
我校南湖教学实验综合楼及地下停车场(一期)工程,总建筑面积约为95060㎡,其中约50000㎡的楼面均设计应用了密肋梁空心楼盖的结构型式。
一、密肋梁空心楼盖施工流程
搭设钢管脚手架→支设木模版→钢筋定位放线→梁钢筋绑扎→绑扎底板钢筋→设置模盒垫块→安装模盒→顶板钢筋绑扎→顶板上下层钢筋设置垫块→模盒抗浮加固→浇筑混凝土→混凝土养护。

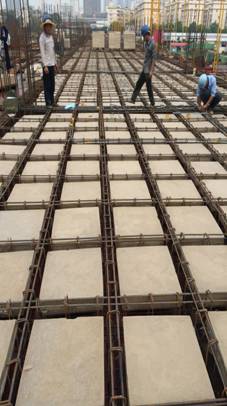

图1:钢筋绑扎 图2:模盒安装

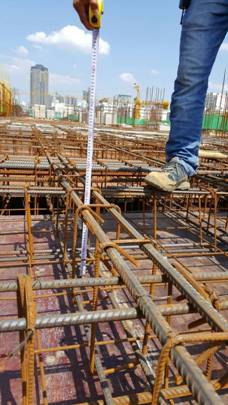

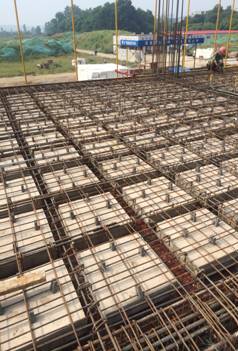

图3:顶板钢筋绑扎定位 图4:混凝土浇筑
二、密肋梁空心楼盖特点
楼板作为受弯构件,由受压区的混凝土承受压力,受拉区的钢筋承受拉力;中性轴附近的应力非常小。为节约混凝土用量,减轻楼盖自重,将中性轴附近的混凝土抽去,留下连接上下两片使之共同受力及抗剪所需的混凝土肋,形成空心楼盖。空心楼盖既减轻了楼板40%至60%的自重,又保持了楼盖的80%至90%的刚度以及90%以上的承载力。
为了进一步提高隔热、隔音效果,本工程还在楼盖内添加了石膏模盒。添加石膏模盒后的楼盖传热系数远小于普通楼盖的传热系数,隔声率也远远大于普通楼盖,而施工时只需要支平模,无需侧模,施工方便快捷。工程造价与传统楼盖型式基本相当,甚至略低。
三、密肋梁空心楼盖施工难点
作为经济环保的石膏模盒在施工过程中也面临着一个难题,那就是模盒上浮问题,针对此问题,现场制定了抵抗模盒上浮的施工方案。
(1)规格为580*580*200mm的芯模:加强密肋板上层钢筋网与密肋梁纵筋绑扎连结;分层、缓慢浇筑混凝土,可沿密肋梁长方向边浇筑边振捣,分2-3层浇筑完毕,第一层厚度按70至80mm为宜,且每层间隔时间不能超过初凝时间;并在芯模模面两层钢筋网之间增加支撑垫块;在密肋梁每一个“十”字交叉点,采用10#铁丝将密肋梁与模板下支撑钢管绑扎牢固。
(2)规格为950*950*260的芯模:在芯模表面增加单层双向¢12@950*950通长抗浮压筋,并且每块芯模上¢12钢筋下设置4个150*150*15mm规格的木垫片,同时用10#铁丝将抗浮压筋与模板支撑钢管绑扎牢固;分层浇筑混凝土,第一层混凝土浇筑厚度控制在80mm左右。
四、密肋梁空心楼盖施工效果
混凝土浇筑完毕拆模后,楼板呈现为一整块大平板,楼层内视野开阔、光线明亮、保温隔热及隔音效果良好。

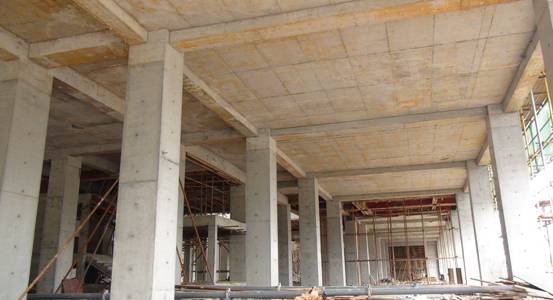

图5 楼盖实际效果图一

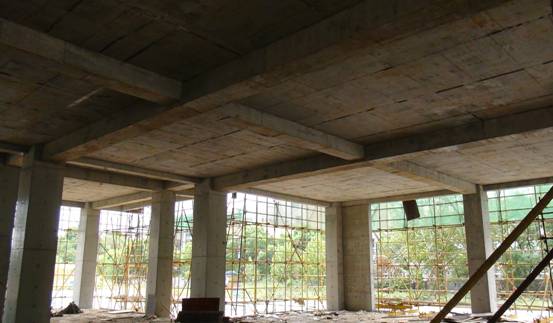

图6 楼盖实际效果图二
